    会泽集能公司迁改10千伏线全力保障宣会高速公路建设进度

    2025-09-12 09:21 [电企一线]  来源于:南方电网云南曲靖会泽供电局    作者:张学香、吕云

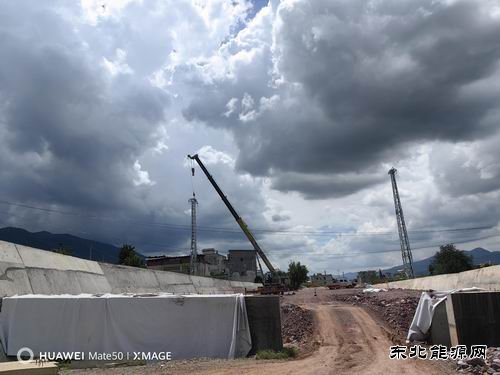

    导读:2025年9月8日,南方电网云南曲靖会泽集能公司组织施工人员对10千伏头塘村线部分区段实施紧急迁改作业,以保障宣威至会泽高速公路(宣会高速)建设工程顺利推进。经过十余小时连续奋战,所有迁改任务于当日19时20分圆满完成。 在宣会高速建设的关键阶段,原位

    2025年9月8日,南方电网云南曲靖会泽集能公司组织施工人员对10千伏头塘村线部分区段实施紧急迁改作业,以保障宣威至会泽高速公路(宣会高速)建设工程顺利推进。经过十余小时连续奋战,所有迁改任务于当日19时20分圆满完成。
    在宣会高速建设的关键阶段,原位于施工红线范围内的10千伏头塘村线部分线路需进行迁改。为最大限度减少对高速公路施工的影响,会泽供电局大海供电所提前一个月制定详细作业计划,并于9月8日与会泽集能公司协同开展施工。

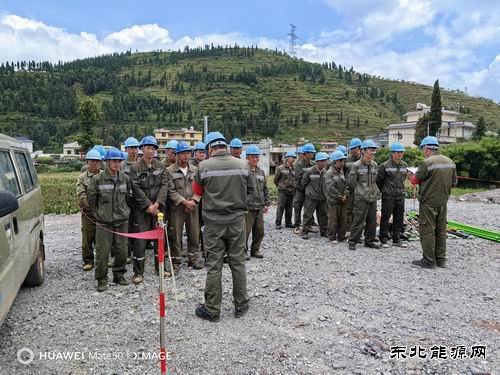

    当天早晨7点多,施工人员已开始清点材料与安全工器具、施工机具,8时整准时进入现场。工作负责人组织召开班前会,明确工作任务、风险点及安全措施。全体作业人员严格执行准军事化管理要求,对安全工器具进行逐一检查,并全程落实“十个规定动作”,确保施工安全可靠。

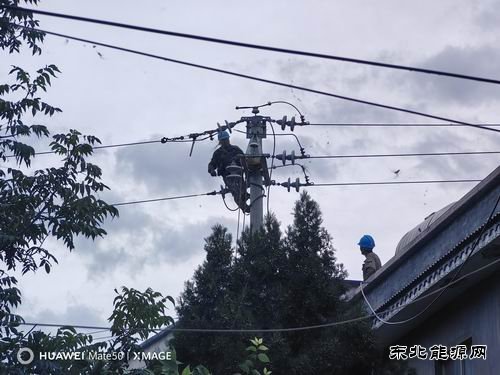

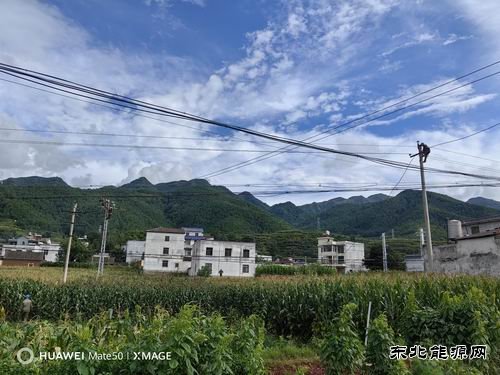

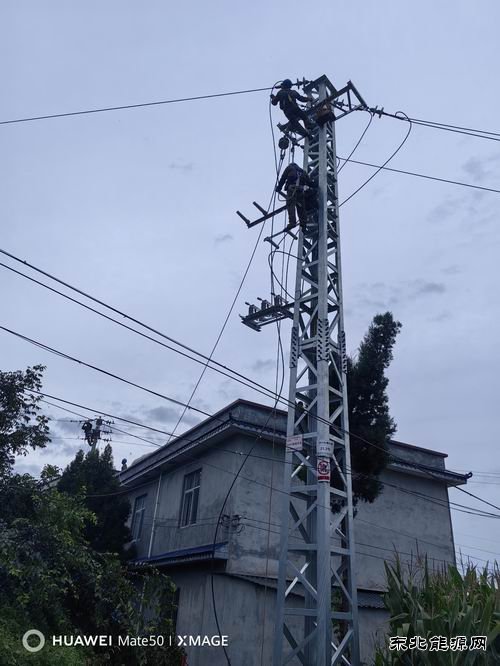

    由于工程量大、作业面广,现场作业分为两组同步推进。主要施工内容包括:拆除10千伏头塘村线15号杆至21号塔等多段导线、横担、金具及绝缘子; 新建21.1号塔、21.2号塔等区段,完成横担与金具安装、导线展放及引流线搭接; 更换杨佛平专变原油浸式互感器及计量装置为低压计量系统;组立10千伏马武村Ⅰ回线杨自云变支线铁塔2基,并完成相关导线展放与设备安装;在10千伏马武村Ⅰ回线12号杆和24号杆分别加装普通断路器及配套设备。
    据集能公司工程部主任金江勇介绍,本次施工因涉及跨越10千伏马武村Ⅰ回线,该线路全线停电予以配合,同时在新建21.2号塔新增隔离开关一台。尽管任务繁重,所有人员坚守岗位,各级管理人员和安全管控人员全程现场监督,保障了作业顺利推进,整个作业过程中都实施视频录制。
    此次迁改工程不仅保障了宣会高速建设正常施工,也体现出供电单位与施工企业高效协同、服务重大基础设施建设的责任与能力。

    本网通讯员:张学香、吕云
