芯片巨头英伟达跨界制定储能标准,根源在于算力供电架构剧变
|
行业近期迎来标志性事件,英伟达正式对外发布AIDC专用《储能系统自我认证指南》,设立10项硬性准入指标、12项软硬件实测与仿真校验流程,设备电压、电流测量精度严格限定±0.2%,由芯片厂商为储能赛道划定官方准入红线,引发全产业链热议。外界普遍存有疑问,英伟达不生产储能设备,为何拥有制定行业标准的话语权,核心根源在于AI算力硬件彻底颠覆传统数据中心用电逻辑。
2025年GB200服务器率先落地800V高压直流架构,2026年全新VeraRubinNVL72单机柜功耗逼近225kW。进入智能AgentAI发展阶段,机房内海量GPU功耗可在毫秒区间由10%飙升至满负荷,一座100MW规模AIDC会瞬间出现数万千瓦负荷阶跃波动,传统UPS、柴油机组响应速度完全无法匹配。储能系统由此成为AI工厂顶层供电设计刚需,英伟达选择以标准化认证形式统一储能技术规范,重塑算力中心用电体系,让储能行业既看到增量空间,也直面严苛的全新竞争约束。

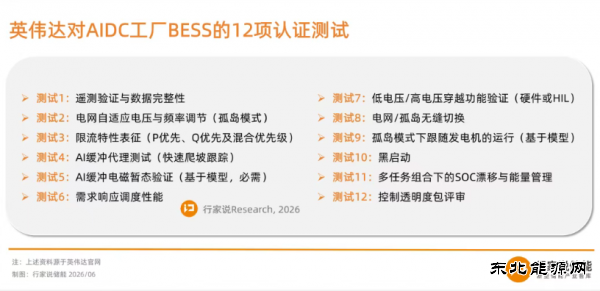

整套认证体系考核边界锁定交流侧PCS储能变流器,电芯容量、直流侧拓扑、电池材料均不在考核范畴,核心聚焦设备动态控制性能。10项硬性要求中,AI负荷缓冲动态响应指标严禁功率调节振荡;遥测控制模块需每秒完成全节点数据轮询,支持三路并发工业以太网通信;厂商还需提交电磁暂态仿真模型,系统运行逻辑必须符合北美电力可靠性规范。全部12项实测、仿真比对全部达标,企业才可提交认证申请。
英伟达官方明确,AIDC储能不是静态储电仓库,而是可深度联动电网的智能控制系统,必须软硬件协同一体化开发,单纯扩容电池无法解决动态负荷适配难题,过往行业拼产能、压成本的粗放竞争模式就此失效。
![]()
一、头部企业提前卡位生态,海内外厂商加速落地算力储能项目
新标准落地前,产业链头部玩家已提前布局英伟达官方算力生态,西门子6月初推出适配DSXVeraRubinNVL72平台的全套电力参考架构,总设施容量136MW,其中IT负载100MW,配套FluenceSmartStack储能系统规模达120MW/240MWh,该方案也是官方参考设计唯一指定储能产品,消息披露当日企业股价涨幅达43.8%。依托西门子、AES合资背景,Fluence形成独特生态卡位优势,独立储能厂商很难复制这类协同资源。
各大机构测算数据印证赛道长期增量:里昂证券预测国内未来五年AIDC建设将催生125GWh储能电池新增需求;国盛证券测算2026至2028年美国AIDC配储需求依次为10GWh、27GWh、39GWh;摩根士丹利预计2030年全球AI数据中心年新增储能需求可达321GWh。巨大市场空间吸引大批企业提前布局落地项目。
国内厂商订单成果持续释放,南京冠隆电力2月拿下亚洲英伟达数据中心备电项目,两套1MW构网型储能设备替代柴油发电机,实现失电零毫秒切换;为光能源落地常州AIDC固态变压器基地,自研羲和2.0设备可实现10kV中压直转800V直流,系统效率98.6%,体积仅传统UPS三分之一;阳光电源2026上半年斩获超11GWhAIDC储能订单;天合光能一季度储能业务同比增长超300%,海外业务占比超九成;远东股份4月合计拿下7.37亿元算力储能相关订单。但上述项目均诞生于认证标准落地前,后续新进企业必须完整走完全新认证流程,落地周期大幅拉长。
二、认证抬高全链条准入壁垒,中小厂商出局风险显著上升
这份认证指南真正的筛选门槛集中在交付与量产维度,厂商需提交近12个月PCS真实出货数据,同时出具24个月产能扩张十倍的可落地规划,两项硬性材料直接筛掉缺乏规模化交付能力的中小储能企业。AIDC储能配套验证流程复杂度远超普通工商业储能,整套综合能源方案需要储能、变流器、配电、监控多设备协同验证,同步通过UL1973电芯安全、UL9540A热失控防护、IEC62443工业网络安全等数十项国际标准测试,整套认证周期普遍12至24个月,检测、整改、认证综合成本可达数百万元。
当前储能行业价格竞争已经进入极致内卷阶段,英伟达新标准彻底切换竞争赛道,控制算法、动态响应、批量交付能力成为核心考核维度,仅依靠低价电池堆料的企业将失去入场资格。全国人大代表徐延铭在2026年两会提出,当前市面主流储能产品在瞬时大电流输出、毫秒级动态响应、长期稳定运行层面,依旧难以匹配AIDC高波动负荷工况。
算力需求定义供电标准,英伟达出台储能认证,本质是为自有AI工厂划定统一施工规范。未来赛道竞争不再比拼电池容量与低价,企业PCS控制算法响应速度、持续交付记录、产能扩张规划,才是决定能否切入英伟达全球算力供应链的核心筹码。储能行业粗放扩张时代落幕,精细化、高可靠、强交付的综合能源服务商将占据赛道主导地位。
(编辑:韩语) |
