    佳热电厂汤原一期200MW风电项目超额完成年度建设目标

    2025-12-23 17:34 [电力聚焦]  来源于:华电能源佳热电厂    作者:马琳 吕梦琦
    导读:作为华电能源股份有限公司(以下简称华电能源)践行双碳战略、助力东北老工业基地绿色转型的重点工程,佳热电厂汤原一期200MW风电项目自2025年9月启动以来,完成16个点位桩基础施工,超额完成年度计划8个点位的目标,累计浇筑灌注桩720根,道路施工达4.91公里
    作为华电能源股份有限公司(以下简称“华电能源”)践行“双碳”战略、助力东北老工业基地绿色转型的重点工程,佳热电厂汤原一期200MW风电项目自2025年9月启动以来,完成16个点位桩基础施工,超额完成年度计划8个点位的目标,累计浇筑灌注桩720根,道路施工达4.91公里,为项目如期并网发电筑牢坚实根基。

    该项目总投资约8.1亿元,规划安装24台风机及配套220kV升压站,投产后年上网电量可达4.18亿千瓦时,每年可节约标准煤13.63万吨、减少二氧化碳排放33.02万吨,将有效缓解区域能源供需矛盾,推动清洁能源替代。

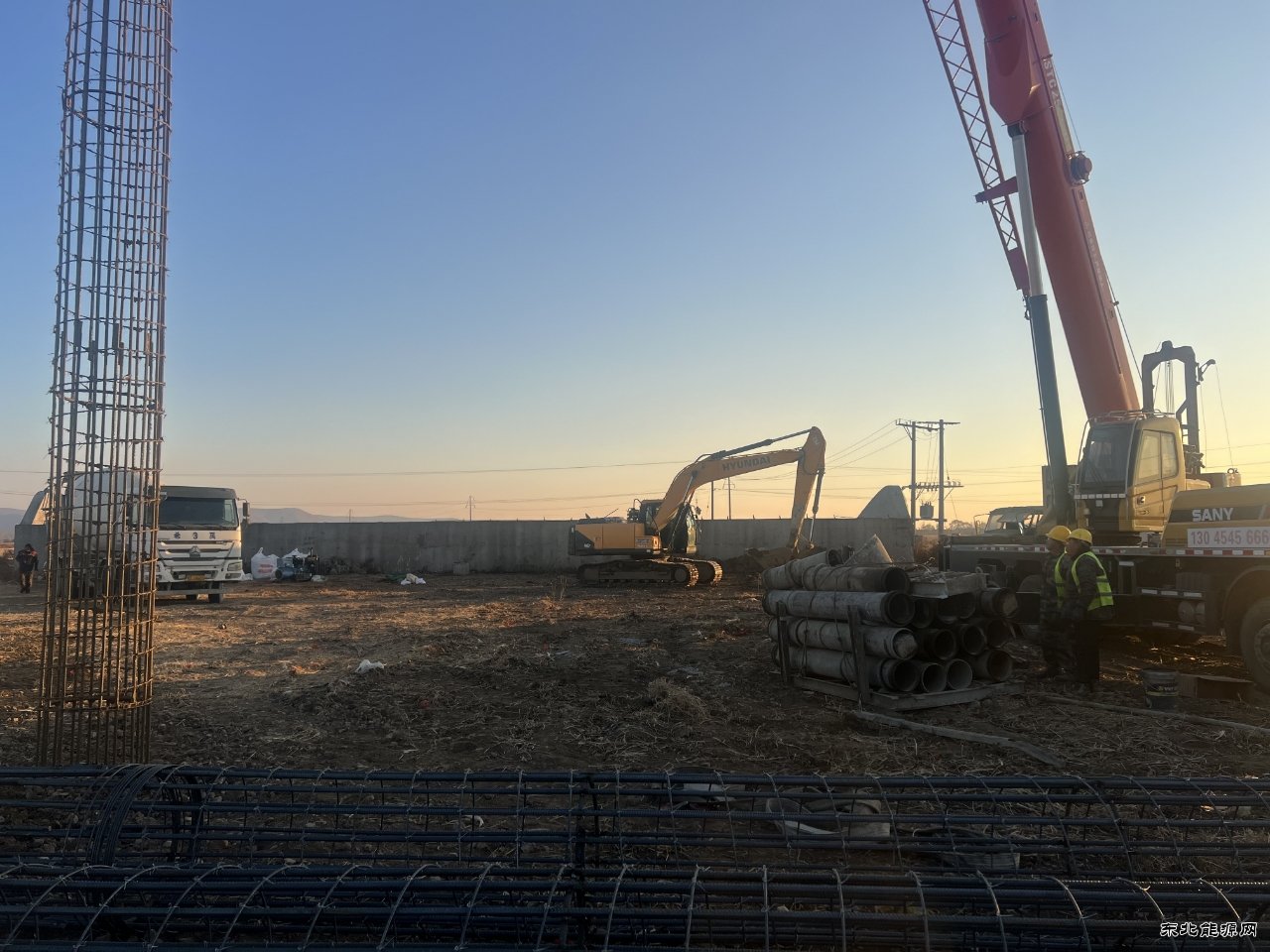

    华电能源佳热电厂项目负责人崔文龙告诉记者:“项目所在地地质条件复杂,地下河流石、青石层密布,给桩基施工带来极大挑战。首桩施工阶段,面对钻头磨损快、钻进效率低等难题,佳热电厂迅速组建党员技术攻关组,优化钻头选型与钻进参数,施工人员实行24小时两班倒作业,历经十余小时连续奋战,于9月29日凌晨圆满完成首根灌注桩浇筑,为后续施工积累宝贵经验。”进入10月,项目建设全面提速,形成“道路施工先行、桩基施工攻坚、多面同步推进”的工作格局。道路建设方面,优先完成部分关键机位进场道路的表土剥离与山皮石铺设,保障大型设备运输畅通;桩基施工采用“流水作业、集中攻坚”模式,最多时5台旋挖钻机同步作业,施工效率从日均2-3根桩提升至单日20余根,高效完成十余个机位施工任务,超额100%完成年度点位目标。

    近期,面对我省冬季天气影响,提前制定专项施工方案,通过混凝土出场加温、现场保温养护等措施,确保入模温度不低于5℃;建立设备故障快速响应机制,配备专业维修团队驻场保障,累计处置设备故障20余次,保障施工连续推进。截至目前,项目未发生任何安全质量事故,工程质量合格率达100%。

    下一步,华电能源佳热电厂将持续以攻坚姿态推进承台浇筑、混塔吊装等上部结构施工,争分夺秒冲刺年度目标,确保项目早日并网发电。

    本网通讯员:马琳 吕梦琦
